LEAPFLOG 生産管理

リスト

リスト

スケジュールされている工程をリスト表示し、変更します。

リスト表示される工程は、スケジュールされてから製造完了されるまでの工程です。

スケジュール工程の確認

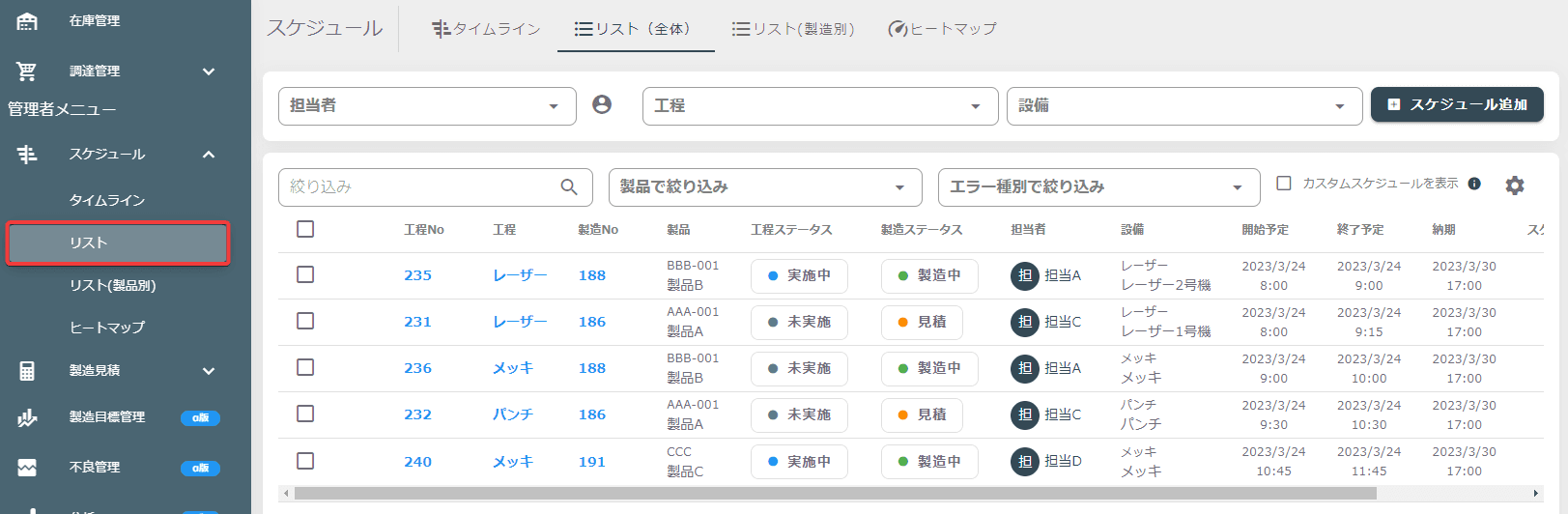

左メニューの「管理者メニュー→スケジュール→リスト」を選択します。

担当者・工程・設備・製品・エラー種別ごとに条件検索してリスト表示します。

スケジュールリスト表示

1工程ごとに変更

ステータスを変更する場合、変更したい工程の「工程ステータス」「製造ステータス」を選択して変更します。

「製造ステータス」が「製造中」の場合、すでに担当者が作業中のためステータスを変更できません。

「工程ステータス」を「キャンセル」にした場合、スケジュールされていない工程になり、スケジュール前に戻るためリストに表示されなくなります。

ステータス変更

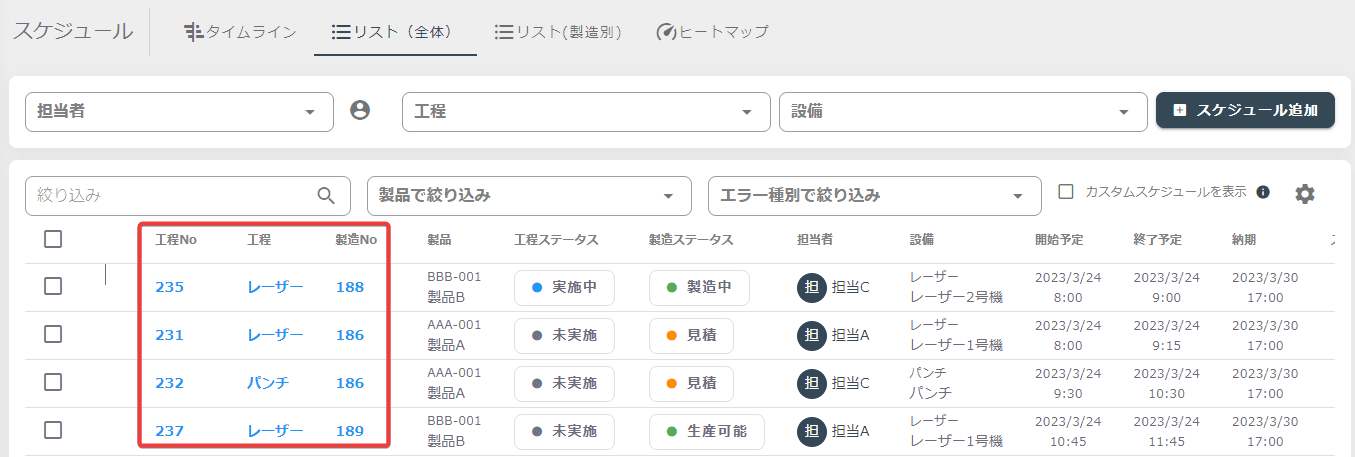

工程の詳細を変更する場合、変更したい工程の「工程No」「工程」「製造No」を選択します。

スケジュール編集画面で予定時間・設備・担当者などを変更し、「更新」します。

工程変更

スケジュール編集

一括変更

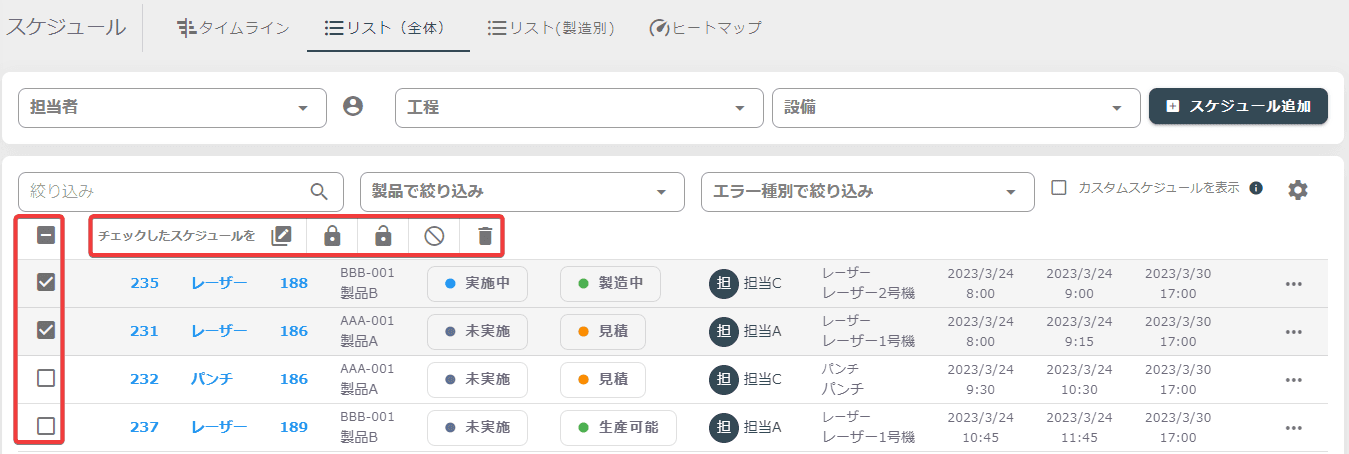

リストから変更したい工程の左のチェックボックスにチェックします。

「チェックしたスケジュールを」から処理内容を選択し、一括処理します。

スケジュール一括編集

処理は以下の5種類から選択します。

処理内容
まとめて操作する予定時間・設備・担当者など工程詳細を変更します
まとめてロックするスケジュールロックをして、スケジュールを変更できないようにします
まとめてロック解除するスケジュールロックを解除して、スケジュールを変更できるようにします
キャンセルするキャンセルしてスケジュールされていない状態にします。キャンセルの履歴が残ります
まとめて削除する削除してスケジュールされていない状態にします
