LEAPFLOGには「工程」と「スケジュール」があります。2つの関係性については以下のようになります。

下図のように、1つの「製造」に対して複数の「工程」が入っています。

また、1つの「工程」に対して複数の「スケジュール」が入っている状態になります。

工程とスケジュールの関係図

工程とスケジュールの確認

LEAPFLOGの画面では下記から確認ができます。

左メニューの「メインメニュー→製造管理→製造状況一覧」を選択します。

左端の矢印を選択して詳細を表示します。リストに表示されるものが「工程」になります。

製造状況一覧の工程表示

表示された「工程」を選択して詳細画面を表示します。

「進捗情報」を選択してリストに表示されるものが「スケジュール」になります。

このように「工程」のなかに「スケジュール」が入ることになります。

工程詳細のスケジュール表示

スケジュールの設定

左メニューの「管理者メニュー→スケジュール」の各項目は「スケジュール」になります。

「工程」から「スケジュール」を登録します。

ここで1つの工程からスケジュールを分けて登録した場合、1工程に複数スケジュールが紐づくことになります。

スケジュールのタイムライン

左メニューの「メインメニュー→工程管理」の各項目は「スケジュール」になります。

「管理者メニュー→スケジュール」で登録したスケジュールを確認、管理します。

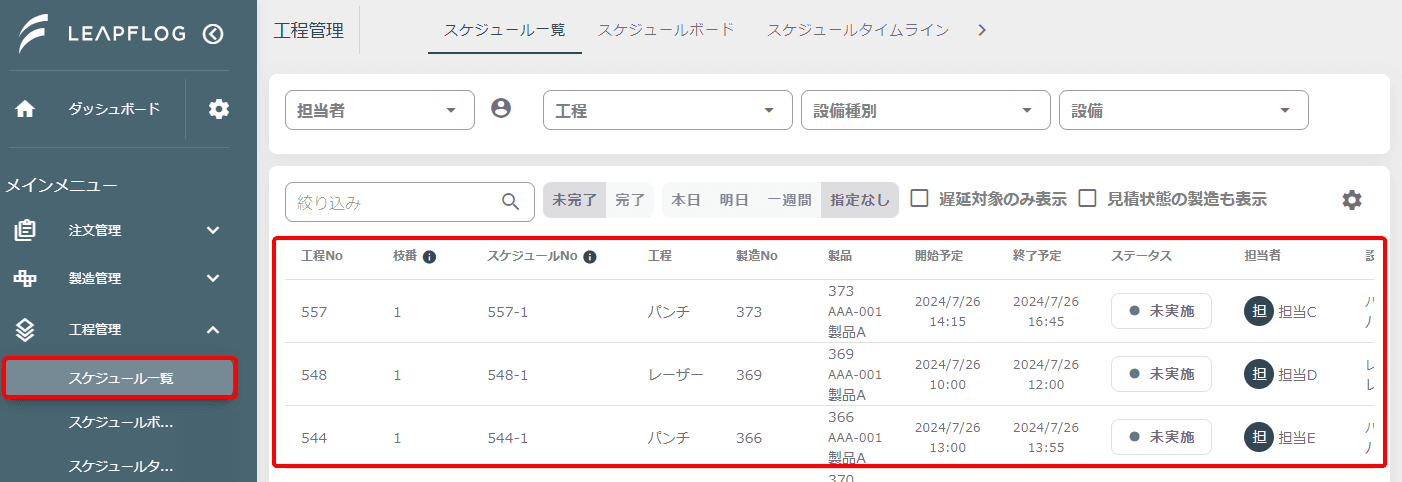

スケジュール一覧の画面

スケジュール消化と工程ステータス

スケジュールされたものは、左メニューの「メインメニュー→工程管理」の「スケジュール一覧」や「実績一括登録」などで消化、実績登録をします。

工程の実績登録画面

スケジュールが開始、または完了されると「工程」のステータスが変更されます。

「工程」のステータスは以下のようになります。

  • 完了
    「工程」内の「スケジュール」がすべて完了している場合
  • 製造中
    「工程」内のいずれかの「スケジュール」が完了、または開始して完了前段階の場合
  • 未実施
    「工程」内のすべての「スケジュール」が開始されていない場合

上記の「完了」は、スケジュールが「キャンセル」されたものを除く、すべての工程が「完了」した場合になります。

工程内のスケジュールがすべて「キャンセル」されている場合は「未実施」になります。

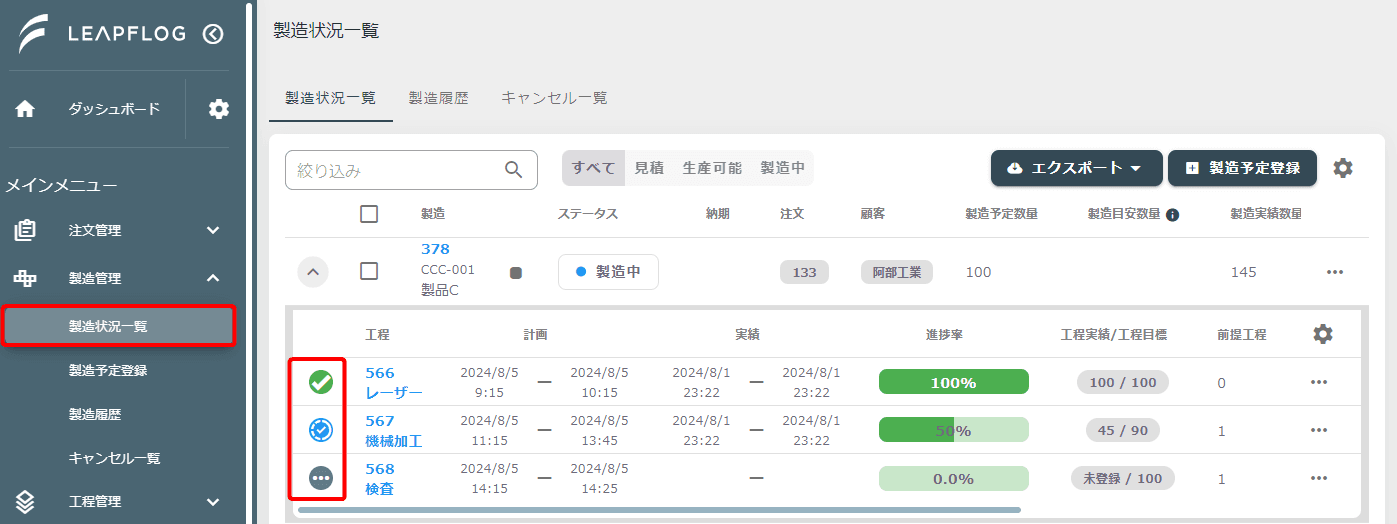

工程のステータスは、「メインメニュー→製造管理→製造状況一覧」の工程の左アイコンで確認ができます。

下図では上から順に「完了」、「製造中」、「未実施」を表します。

製造状況一覧のステータスアイコン

工程ステータスの変更

工程の左アイコンを選択して、工程ステータスを手動で変更できます。

工程に紐づくスケジュールは以下の条件で更新されます。

  • 工程を完了にする
    未実施の「スケジュール」はキャンセルされて工程が「完了」になります
    未実施以外の「スケジュール」のステータスは変更されません
    「実施中」の「スケジュール」は実施中のままになり、工程は「完了」になりません
    実施中のスケジュールがすべて完了されると「完了」になります
  • 工程をキャンセル
    未実施の「スケジュール」はキャンセルされて工程がキャンセルされます
    未実施以外の「スケジュール」のステータスは変更されません
    「実施中」、「完了」の「スケジュール」は実施中、完了のまま残ります
  • 工程を未実施に戻す
    「工程」内のすべての「スケジュール」を未実施に戻します

工程ステータスの変更画面
